令和4年度 第2回端末設備の接続のための技術及び理論

10(5)解答欄(オ)
表示:横スクロール

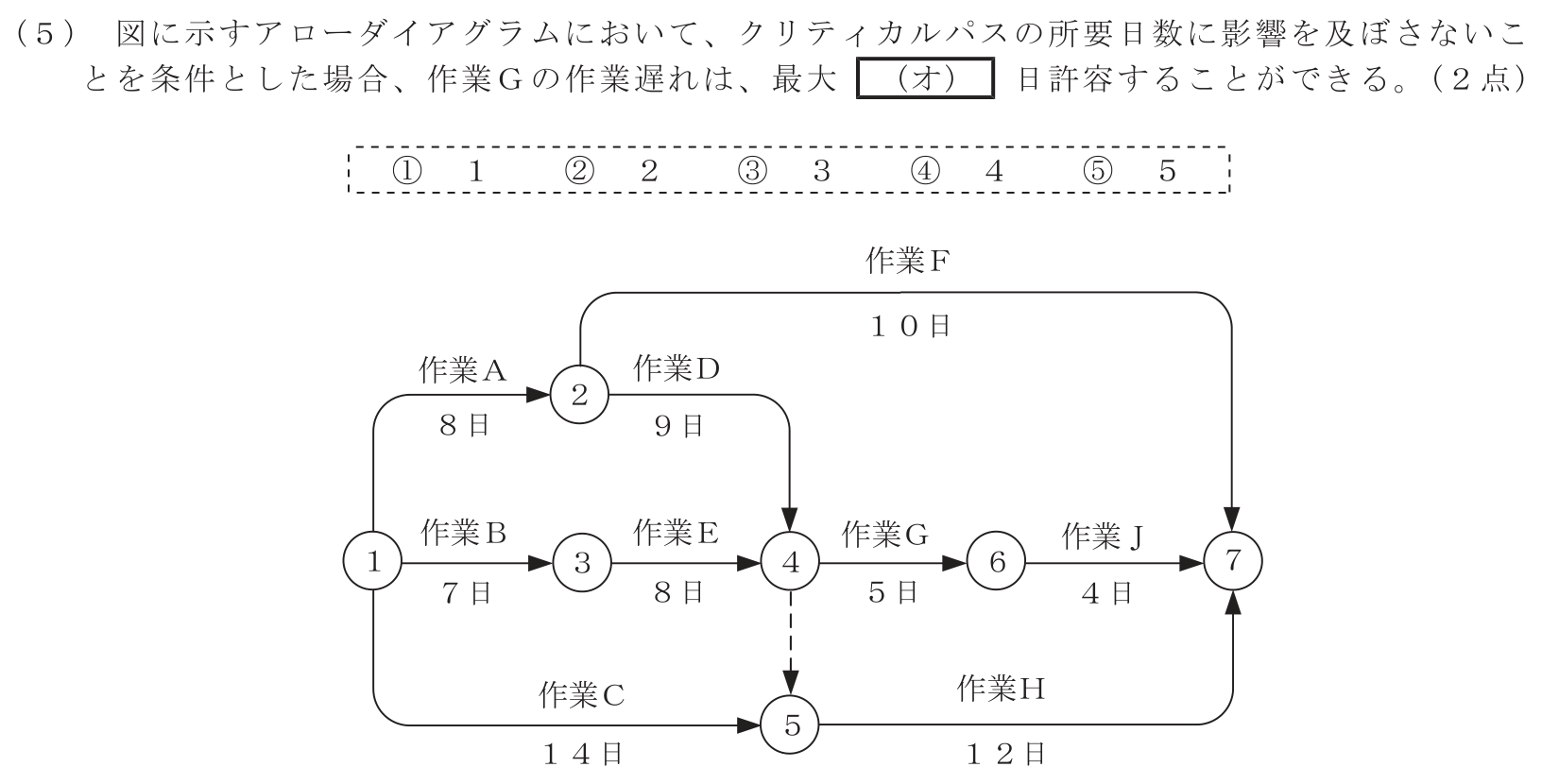

工事担任者 総合通信 端末設備の接続のための技術及び理論 第10問(5)の問題文
正しいと思う番号を選んでください

番号を選ぶと、ここに判定が表示されます。

解説を見る(回答後推奨)

正解は③の3日です。前進計算では節点2が8日、3が7日、4は max(8+9,7+8)=17\max(8+9,7+8)=17 日、5も17日、6は22日、7は29日です。後退計算すると節点6の最遅時刻は 294=2529-4=25 日です。作業Gは節点4から6へ5日なので、総余裕は 25175=325-17-5=3 日です。3日を超えて遅れると後続Jを含むクリティカルパス29日に影響します。
