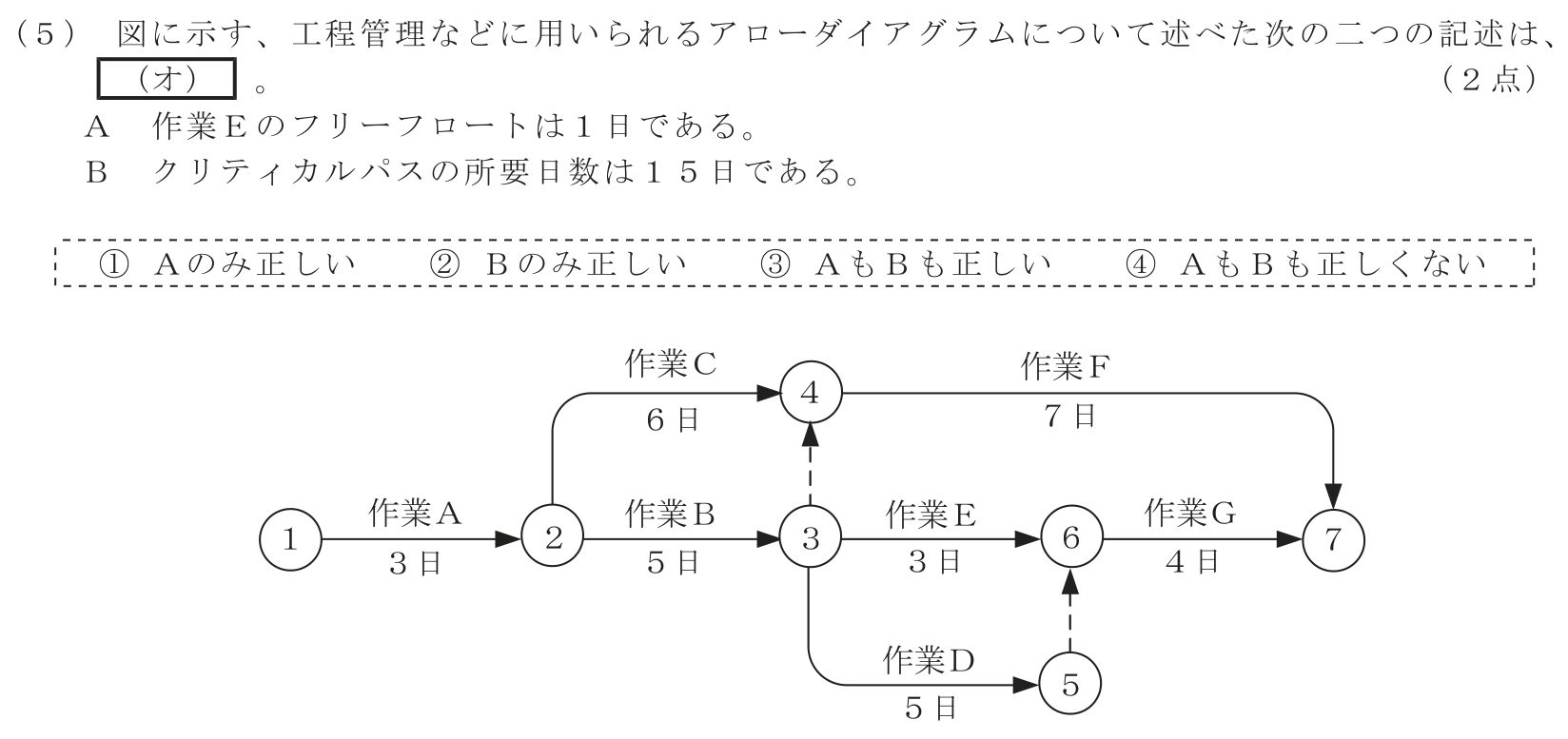

工事担任者 総合通信 端末設備の接続のための技術及び理論 第10問(5)の問題文
正しいと思う番号を選んでください

番号を選ぶと、ここに判定が表示されます。

解説を見る(回答後推奨)

正解は④の「AもBも正しくない」です。前進計算では最早時刻が節点3で8日、節点5で13日となり、節点6は max(8+3,13)=13\max(8+3,13)=13 日です。したがって作業Eのフリーフロートは 1383=213-8-3=2 日で、Aの1日は誤りです。最長経路の工期は17日なので、Bの15日も誤りです。
