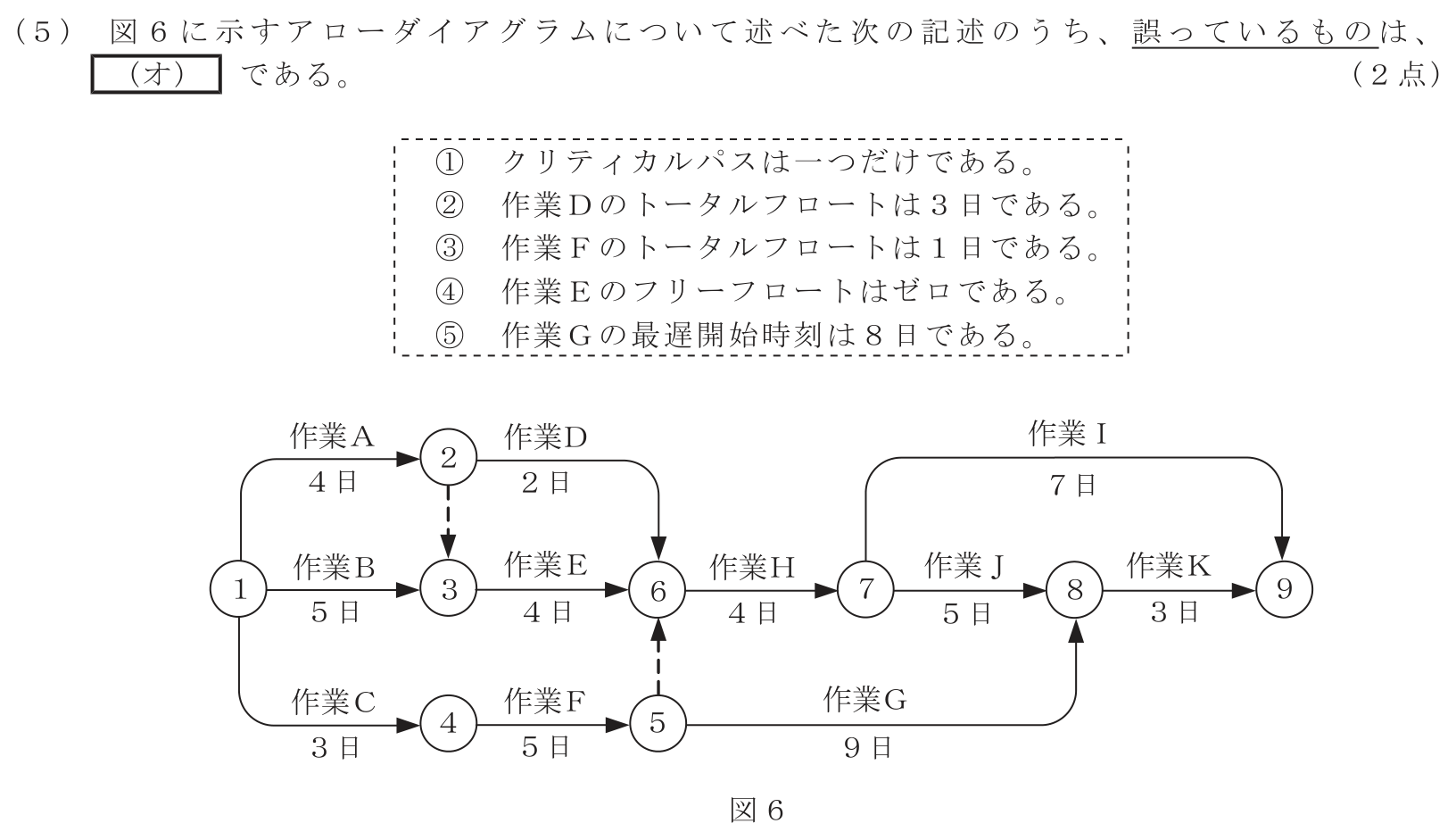

工事担任者 総合通信 端末設備の接続のための技術及び理論 第10問(5)の問題文
正しいと思う番号を選んでください

番号を選ぶと、ここに判定が表示されます。

解説を見る(回答後推奨)

正解は⑤。順方向・逆方向計算で各節点の最早・最遅時刻を求める。①は正しく、クリティカルパスは1本。②は正しく、Dのトータルフロートは3日。③は正しく、Fは1日。④は正しく、Eのフリーフロートは0日。⑤は誤り。Gの終点8の最遅時刻は18日、所要9日なので、最遅開始は

189=9 日18-9=9\ \text{日}

であり8日ではない。
