10(5)解答欄(オ)

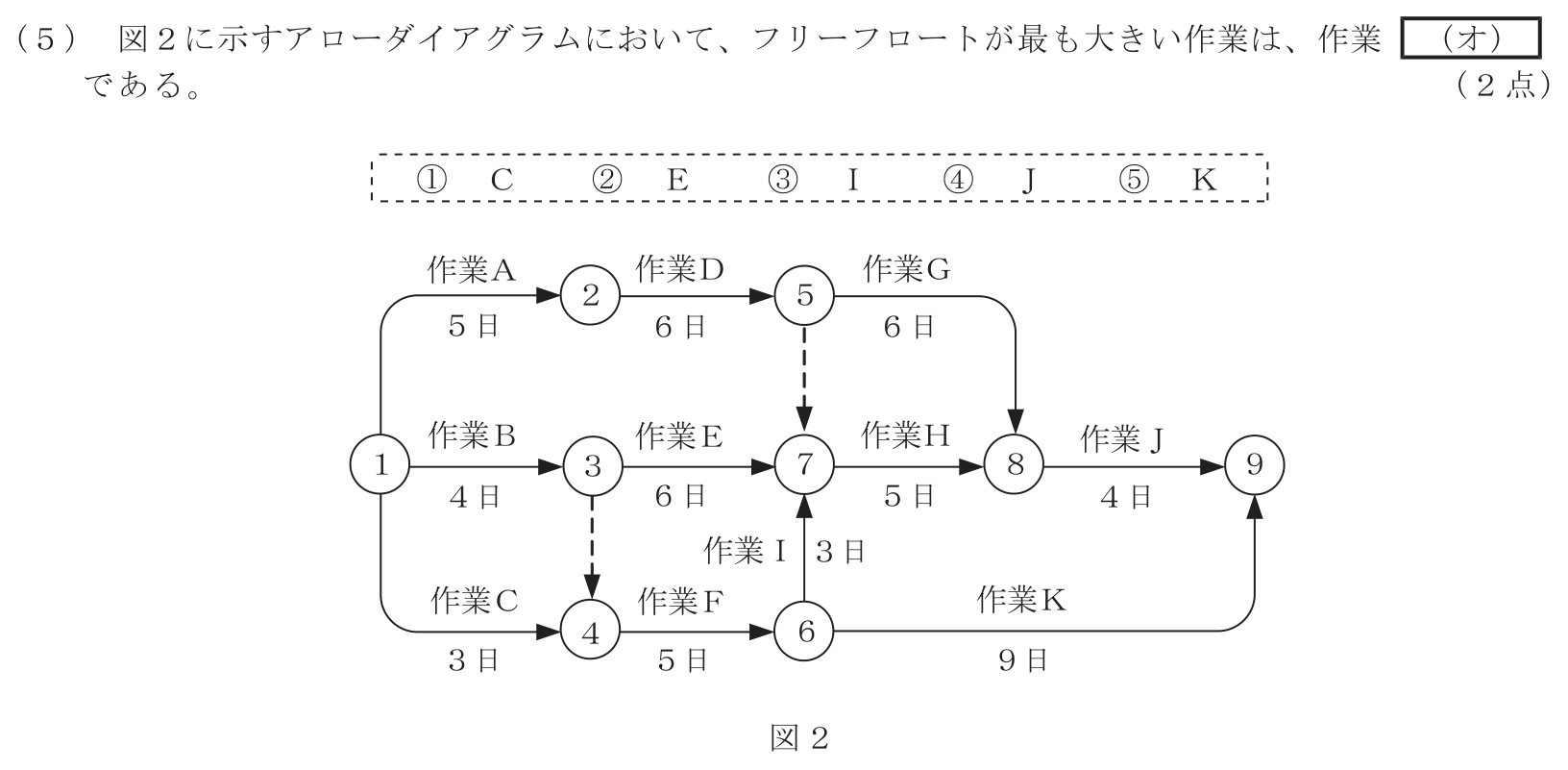

工事担任者 総合通信 端末設備の接続のための技術及び理論 第10問(5)の問題文
正しいと思う番号を選んでください

番号を選ぶと、ここに判定が表示されます。

解説を見る(回答後推奨)

正解は⑤の作業Kです。最早時刻は節点4=4日、6=9日、7=max(10,11,12)=12日、8=17日、9=21日です。自由余裕は後続節点の最早時刻-開始節点の最早時刻-日数。C=1、E=2、I=0、J=0、K=21-9-9=3日で、Kが最大です。
